本網訊(堰塞湖公司 寧季國 報道)10月1日至2日,經過一線干部職工的連續多日奮戰,牛欄江紅石巖堰塞湖整治工程光明水電廠先后成功實現1#、2#發電機組的首次并網調試,以嶄新的“百日攻堅”成果向中華人民共和國成立72周年獻禮!
近期以來,堰塞湖公司全員響應集團、水投公司關于水利工程項目建設“百日攻堅”的部署要求,持續轉化黨史、“四史”學習教育成果,激發全員奮進力量,緊盯機組全投目標抓實干、抓攻堅、抓沖刺,全力做好投運準備各項工作。根據220kV線路建設進度,相繼完成了并網協議、調度協議、計量協議等的商簽,并嚴格按照規范要求對發變電設備進行復檢試驗,同時加強與云南電網溝通,做到精準計劃、提前申請,打好有準備之仗。

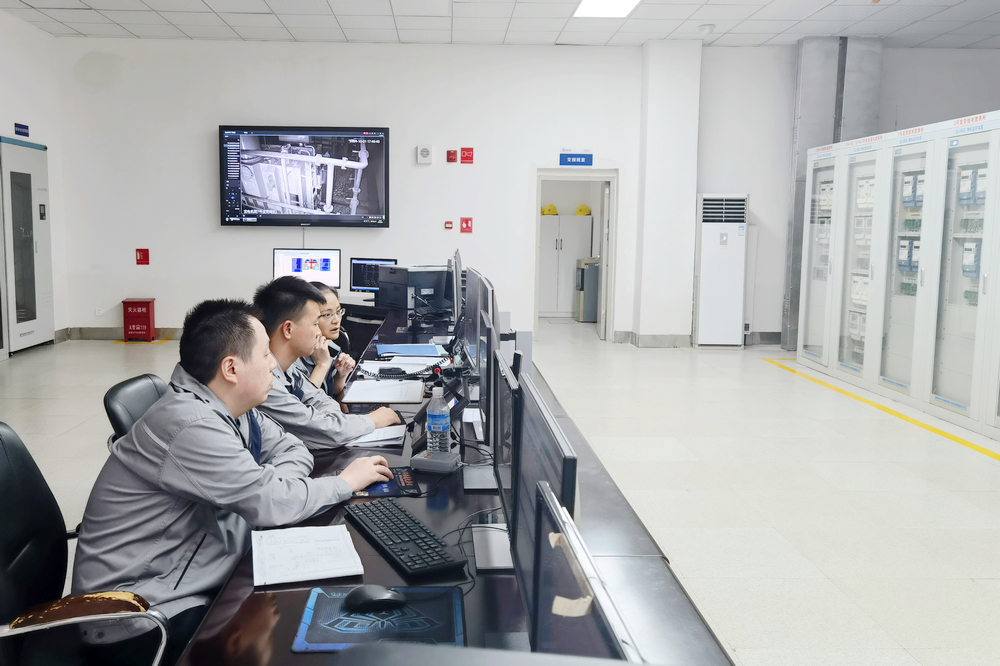

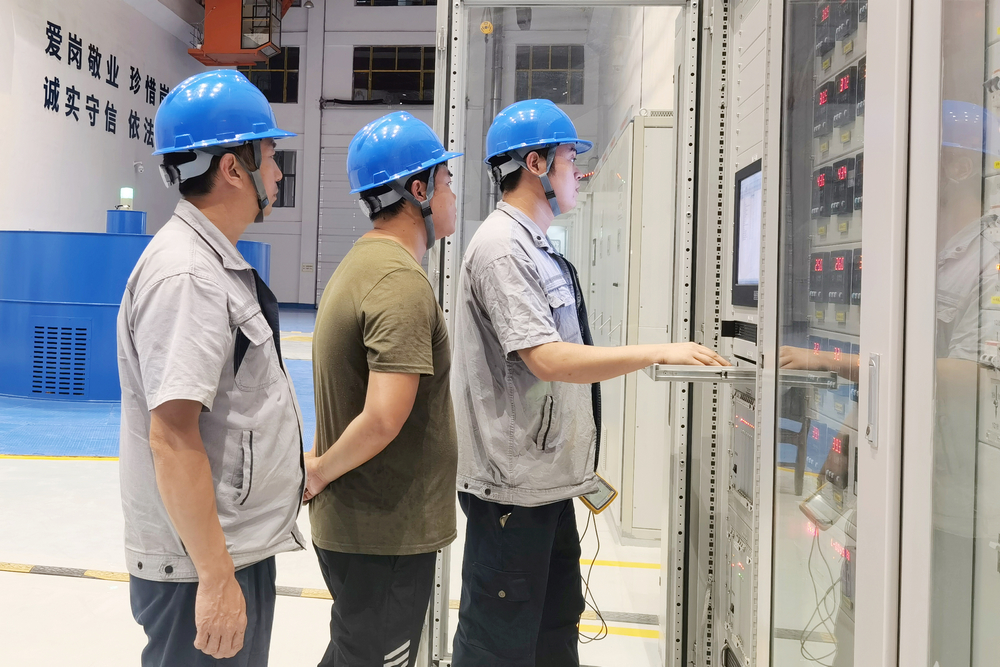

一線全員放棄中秋、國慶假期,組織各參建單位50余人參與1#、2#機組的投運準備工作,確保設備安全可靠、如期投運。隨著220kV線路建成投運,光明水電廠于9月28日21時30分正式接受省調指令,開始啟動1#、2#發電機組的新投運工作,次日6時30分云南電網通過220kV送出線路倒送電至電站升壓站。電廠運維人員及安裝調試人員嚴格遵守調度規程、安全規程和電站運行規程,并根據投運方案逐項完成操作。經過4天4夜的艱辛奮戰,順利實現1#機組于國慶節當天13時26分首次并網、2#機組于2日19時55分首次并網,這標志著水電廠剩余2臺機組已全部達到并網發電的關鍵條件。
接下來,堰塞湖公司全員將繼續開足馬力奮戰“百日攻堅”,力爭國慶節期間組織試驗單位、廠家、安裝單位開展黑啟動試驗、一次調頻、PSS、AGC、AVC等涉網試驗,爭取剩余2臺機組早日投產發電,為堰塞湖整治工程全面興利、全面增效作出應有的貢獻。
