地電公司大河邊電站順利完成汛前檢修維護各項任務
本網訊(地電公司 秧志華 報道)近日,隨著發電機組的相繼并網運行,地電公司大河邊電站為期4天的2021年汛前檢修維護工作順利收官。

安裝主閥旁通閥

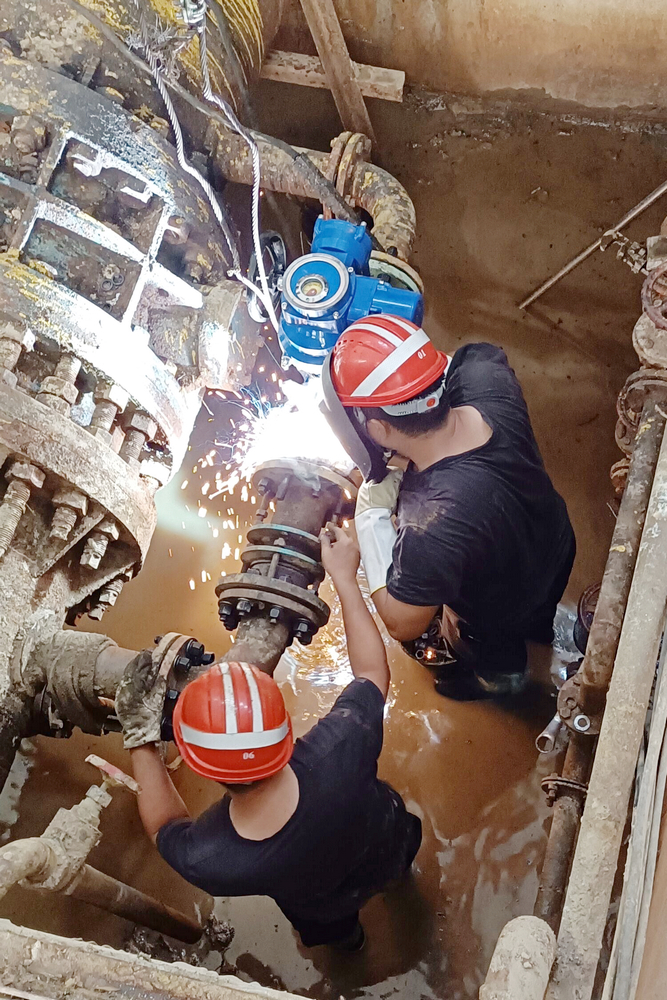

法蘭盤焊接
為最大程度抓搶發電生產時間,大河邊電站按照年初確定的汛前檢修維護計劃,細化分解任務、層層落實責任,倒排工期、晝夜接力、全員上陣推動本次檢修維護工作安全、高效實施。考慮到檢修維護工作時間短、任務重、安全壓力大等特點,電站提前對各項任務進行再細化、再分解,精心組織檢修隊伍,縱向設置2個大班組并細分為8個小班組,按任務類型橫向拆解為4個工作面,輪動推進檢修維護作業,確保排查到位、檢修過硬、維護得當。
高壓開關柜檢修維護
電站先后完成了發電機組、冷卻水和自動化系統的全面檢修維護,并更新完善了廠區監控監測設備,僅用4天時間即完成了汛前檢修維護各項既定任務,為安全迎汛、穩定發電提供了保障。
